| 2008年监理工程师考试辅导 | 注册环保工程师考试辅导 | 环境影响评价师考试辅导 | 2008年一级注册建筑师辅导 | 2008年二级注册建筑师辅导 |
| 2008年一级建造师考试辅导 | 2008年二级建造师考试辅导 | 2008年造价工程师考试辅导 | 2008年投资项目管理师辅导 | 08年质量资格考试辅导 |
[答案]

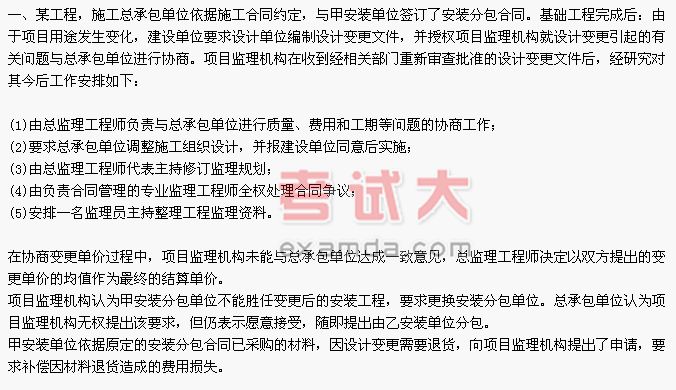

问题:
1.逐项指出项目监理机构对其今后工作的安扫)是否妥当,不妥之处,写出正确做法。
2.指出在协商变更单价过程中项目监理机构做法的不妥之处,并按《建设工程监理规范》写出正确做法。
3.总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。
4.指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。该费用损失应由谁承担?
二、某工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件
事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理工程师通知单》。
事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理工程师通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《工程暂停令》,要求对该分部工程停工整改。
事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
问题:
1.指出事件1中脚手架工程专项施工方案编制和报审过程中的不妥之处,写出正确做法。
2.事件2中专业监理工程师的做法是否妥当?《监理工程师通知单》中对甲施工单位的要求应包括哪些内容?
3.分别指出事件3中专业监理工程师做法是否妥当。不妥之处,说明理由并写出正确做法。
4、在施工单位申请工程复工后,监理单位应该进行哪些方面的的工作?
5、乙施工单位向项目监理机构提出延长工期申请是否正确?说明理由。
| 监理工程师课程辅导方案 | 精讲班 | 冲刺班 | 报名 | 答疑 | |||||
| 主讲 | 课时 | 试听 | 主讲 | 课时 | 试听 | ||||
| 工程建设监理案例分析 |
齐宝库 王双增 |
24 | 试听 | 齐宝库 王双增 |
20 | 试听 | |||
| 工程建设合同管理 | 夏立明 |
40 | 试听 | 夏立明 |
20 | 试听 | |||
| 工程建设质量、投资、进度控制 之一 工程建设质量控制 |
吴海帆 |
32 | 试听 | 吴海帆 |
20 | 试听 | |||
| 工程建设质量、投资、进度控制 之二 工程建设投资控制 |
杜 军 |
32 | 试听 | 王 英 |
20 | 试听 | |||
| 工程建设质量、投资、进度控制 之三 工程建设进度控制 |
刘尔烈 |
32 | 试听 | 刘尔烈 |
20 | 试听 | |||
| 工程建设监理基本理论和相关法规 | 孙玉保 |
40 | 试听 | 孙玉保 |
20 | 试听 | |||
考试信息
热点排行
最近更新
考试辅导
网校辅导
面授培训
