设备工程进度管理方法
一、单项选择题
1.网络计划中,某项工作的进度偏差大于该工作的自由时差,小于总时差,则它将(    )。




正确答案:C 解题思路:自由时差是指在不影响后续工作的前提下,本工作具有的机动时间,所以超过自由时差,将会影响后续工作,而未超总时差,将不会影响总工期。

2.若某工作的尚有总时差为(    )时,则不会影响工期。




正确答案:D 解题思路:确定是否影响工期时,首先要看该工作是否存在总时差,只要总时差大于等于零就不会影响工期。

3.某设备工程进度网络计划如图所示。当设备监理工程师因设计图纸提交时间延误而令工作D的持续时间由4d延长到8d时,承包商可索赔的工期为(    )d。




正确答案:C 解题思路:由图分析可知,工作D的总时差为(8+5+6)-(8+4+2+2)=3d,因持续时间拖延了8-4=4d,所以只能索赔之期为4-3=1d。

4.当采用匀速进展横道图比较法比较工作实际进度与计划进度时,如果表示工作实际进度的横道线右端点落在检查日期的左侧,则检查日期与该横道线右端点的差距表示(    )。




正确答案:C 解题思路:横道图比较法中,如果横道图右端点落在检查日期的左侧,表明实际进度拖后;又因为均以时间来表示,所以备选项C正确。

5.在工程网络计划执行中,如果某项非关键工作实际进度拖延时间,超过其总时差,则(    )。




正确答案:A 解题思路:某项工作的拖延时间只要超过其总时差,就会影响总工期,一定也会影响到其后续工作。

二、多项选择题
6.进度监测系统过程主要包括(    )。





正确答案:ACD 解题思路:调整设备进度计划属于设备工程进度计划调整系统。

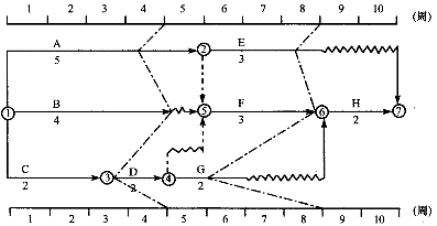

7.某分部工程时标网络计划下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明(    )。





正确答案:ADE 解题思路:第4周末检查时,因为关键工作A拖延1周,所以预计工期将延长1周,则备选项B、C是错误的;第8周末检查时,工作G拖后1周,因关键工作H的开始时间为第8周,且是工作G的后续工作,所以会影响工期。

8.如图为某工程项目的S型曲线,其中实线为计划S型曲线,点划线为实际S型曲线。图中a、b、c三个点所提供的信息是(    )。





正确答案:AC 解题思路:如果按工程实际进展描出的点落在原计划S型曲线左侧,表明实际进度比计划进度超前;落在右侧,表明实际进度比计划进度拖后;落在原计划S型曲线上,表明与计划进度一致。

9.某项工作产生进度偏差△,当(    )时,会对后续工作产生影响。





正确答案:BCD 解题思路:只要是产生的进度偏差超过其自由时差就会影响后续工作,超过总时差,也会影响后续工作。

10.为了全面而准确地了解进度的执行情况,设备监理工程师必须认真地做好(   )等工作。





正确答案:BDE
