涉及《工程项目组织与管理》的内容
一、案例分析题

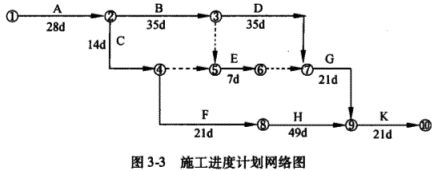

1.某建筑工程施工进度计划网络图如图3-3所示。

施工中发生了以下事件:
事件1:A工作因设计变更停工10d。
事件2:B工作因施工质量问题返工,延长工期7d。

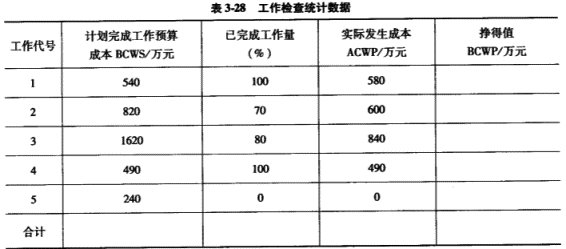

事件3:E工作因建设单位供料延期,推迟3d施工。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表3-28。

问题
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
3.计算截止到第110d的合计BCWP值。
4.计算第110d的成本偏差CV值,并做CV值结论分析。
5.计算第110d的进度偏差SV值,并做SV值结论分析。


正确答案:
1.本工程计划总工期=(28+35+35+21+21)d=140d,实际总工期=(140+10+7)d=157d。
2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由:
事件1可以获得工期索赔。
理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。
事件2不可以获得工期索赔。
理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。
事件3不可以获得工期索赔。
理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。

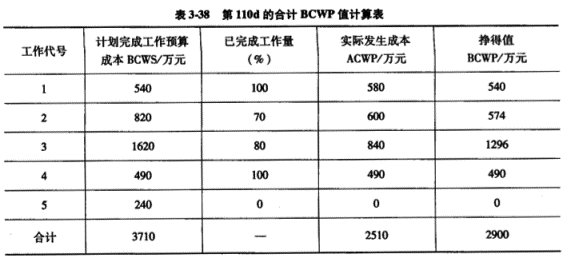

1.    计算截止到第110d的合计BCWP值,见表3-38:

截止到第110d的合计BCWP值为2900万元。
4.第110d的成本偏差CV=BCWP-ACWP=(2900-2510)万元=390万元。
CV值结论分析:由于成本偏差为正,说明成本节约390万元。
5.第110d的进度偏差SV=BCWP-BCWS=(2900-3710)万元=-810万元。
SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
