2012年咨询工程师考试现代咨询方法与实务考前冲刺(十)

发布时间:2012-07-25 共1页

考前冲刺(十)
一、案例分析题

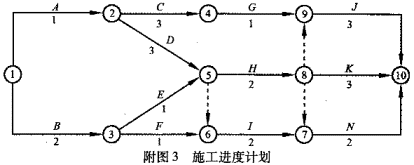

1.某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如附图3所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见附表20。施工合同中约定:预付款为合同总价的20%,当工程款支付达合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。


工程于2005年3月1日开工,施工中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。
事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。
事件3:K工作施工中,施工单位以按设计文件建设的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
问题
1.该施工进度计划中有几条关键线路?请指出。
2.开工后3个月施工单位应获得的工程款是多少?
3.工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少?
4.分别分析事件1和事件2中,施工单位提出的费用要求是否合理?说明理由。
5.事件3中,施工单位提出的变更程序是否妥当?说明理由。


正确答案:
1.关键线路有4条:A→D→H→K(或:①→②→⑤→⑧→⑩);
A→D→H→J,(或:①→②→⑤→⑧→⑨→⑩);
A→D→I→K(或:①→②→⑤→⑥→⑦→⑧→⑩);
A→D→I→J,(或:①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
2.开工后前3个月施工单位每月应获得的工程款
第1个月:(30+54×(1/2))万元=57万元
第2个月:(54×(1/2)+30×(1/3)+84×(1/3))万元=65万元
第3个月:(30×(1/3)+84×(1/3)+300+21)万元=359万元
3.(1)预付款:840×20%万元=168万元。
(2)前3个月施工单位累计应获得的工程款
(57+65+359)万元=481万元>420(=840×50%)万元。
因此,预付款应从第3个月开始扣回。
(3)开工后前3个月总监理工程师签证的工程款
第1个月:57万元×90%=51.3万元。
第2个月:65万元×90%=58.5万元。
前2个月扣留保修金:(57+65)×10%万元=12.2万元。
应扣保修金总额:840×5%万元=42.0万元。
由于359万元×10%=35。9万元>29.8(=42.0-12.2)万元。
第3个月应签证的工程款:[359-(42.0-12.2)-168/3]万元=273.2万元。
4.(1)不合理。
因为安全施工自检费用属于建筑安装工程费中的措施费(或该费用已包含在合同价中)。
(2)不合理。
因为商品混凝土供货单位与建设单位没有合同关系。
5.不妥。提出工程变更应先报项目监理机构。

百分百考试网 考试宝典

立即免费试用
