2014年造价工程师考试案例分析(2月17日)

发布时间:2014-02-17 共1页

案例分析
1.   某市对其沿江流域进行全面规划,划分出会展区、商务区和风景区等区段进行分段设计招标。其中会展区用地100000m2,专家组综合各界意见确定了会展区的主要评价指标为:总体规划的适用性(F1)、各功能区的合理布局(F2)、与流域景观的协调一致性(F3)、充分利用空间增加会展面积(F4)、建筑物美观性(F5)。并对各功能的重要性分析如下:F3相对于F4很重要,F3相对于F1较重要,F2和F5同样重要,F4和F5同样重要。现经层层筛选后,有三个设计方案进入最终评审。专家组对这三个设计方案满足程度的评分结果和各方案的单位面积造价见表2—1。



  问题
  1.用0—4评分法计算各功能的权重。
  2.用功能指数法选择最佳设计方案。
  3.根据选定的设计方案,设计单位对会展区内的会展中心进行功能改进,按照限额设计要
  求,确定该工程目标成本额10000万元。然后以主要分部工程为对象进一步开展价值工程分析。各分部工程评分值和目前成本见表2—2。试计算各功能项目成本降低期望值,并确定功能改进顺序。

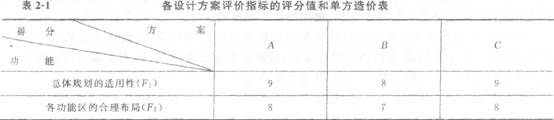

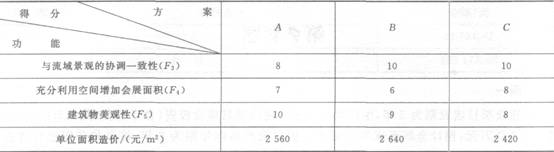

  表2-2各分部工程评分值和目前成本表
   4.   某建设项目的一期工程基坑土方开挖任务委托给某机械化施工公司。该场地自然地坪标  高-0.60 m,基坑底标高-3.10 m,无地下水,基坑底面尺寸为20 ×40(m2)。经甲方代表认可  的施工方案为:基坑边坡1:m=1:0.67(Ⅲ类土),挖出土方量在现场附近堆放。挖土采用挖斗容量为0.75 m3的反铲挖土机,75 kW液压推土机配合推土(平均推运距离30 m)。为防止超挖和扰动地基土,按开挖总土方量的20%作为人工清底、修边坡土方量。施工单位提交的预算书中的土方开挖工程量为2 530 m3,预算单价为5 850.00元/1 000 m3,即该项土方开挖直接费为2.53×5 750.00=14 800.50元。
  问题
  (1)请审核预算书中的土方开挖工程量是否准确?
  (2)甲方代表认为预算书中采用的预算单方价与实际情况不符。经协商决定通过现场实测的工日、机械台班消耗数据和当地综合人工日工资标准(19.50元)及机械台班预算单价(反铲挖土机每台班789.20元,推土机每台班473.40元)确定每1 000 m3土方开挖的预算单价。实测数据如下:
  ①反铲挖土机纯工作1 h的生产率为56 m3,机械时间利用系数为0.80,机械幅度差系数为25%;
  ②推土机纯工作1 h的生产率为92 m3,机械时间利用系数为0.85,机械幅度差系数为20%;
  ③人工连续作业挖1 m3土方需基本工作时间为90 min,辅助工作时间、准备与结束工作时间、不可避免中断时间、休息时间分别占工作延续时间的2%、2%、1.5%、20.5%,人工幅度差系数为10%;
  ④在挖土机推土机作业时,需人工配合工日按平均每台班1个工日计。    试计算该工程的预算单价。
  (3)该基坑土方开挖预算直接费为多少?

5. 发包人参与的全部工程竣工验收分为三个阶段,其中不包括(  )。
A.验收准备
B.预验收
C.初步验收
D.正式验收

6. 在建设工程招投标活动中,招标文件应当规定一个适当的投标有效期。投标有效期的开始计算之日为(  )。
A.开始发放招标文件之日
B.投标人提交投标文件之日
C.投标人提交投标文件截止之日
D.停止发放招标文件之日

7. Ⅱ.管道安装工程
1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:
该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。
安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;
安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[200m]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
施工管理费、利润分别按人工费的60%、40%计。
按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。
规费按82万元计;税金按税率3.50%计。
2.其中某生产装置中部分工艺管道系统如图3—27所示。
管道系统各分部分项工程量清单项目的统一编码见表3—60。
表3—60项目编码表
项目编码

    项目名称

    项目编码

    项目名称

    030602002

    中压碳钢管道

    030615001

    管架制作安装

    030605001

    中压碳钢管件

    030616003

    焊缝X光射线探伤

    030608002

    中压法兰阀门

    030616005

    焊缝超声波探伤

    030611003

    中压碳钢对焊法兰

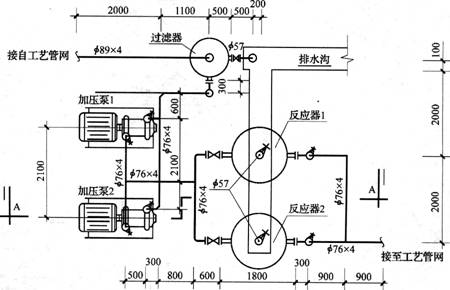

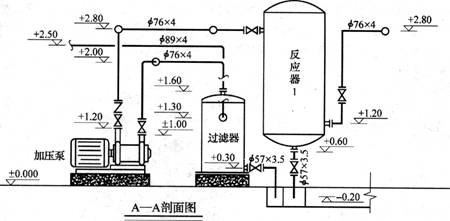

图3-27工艺管道平面图
说明
1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。
2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
5.管道系统安装就位后,对∮76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80×150mm,焊口按36个计。
6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。
问题:
1.按照《建设工程工程量清单计价规范》和建标(2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表3—67‘‘单项工程费用汇总表’’中,其计算过程写在表3—67“单项工程费用汇总表”的下面。(计算结果均保留整数)
2.根据《建设工程工程量清单计价规范》的规定,计算管道∮89×4、管道∮76×4、管道(∮57×3.5、管道支架制安、焊缝X光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表3—68“分部分项工程量清单”。
