造价工程师考试工程造价案例分析历年真题:2004年试卷

发布时间:2014-02-25 共1页

2004年试卷
一、案例分析题
1.I.土建工程

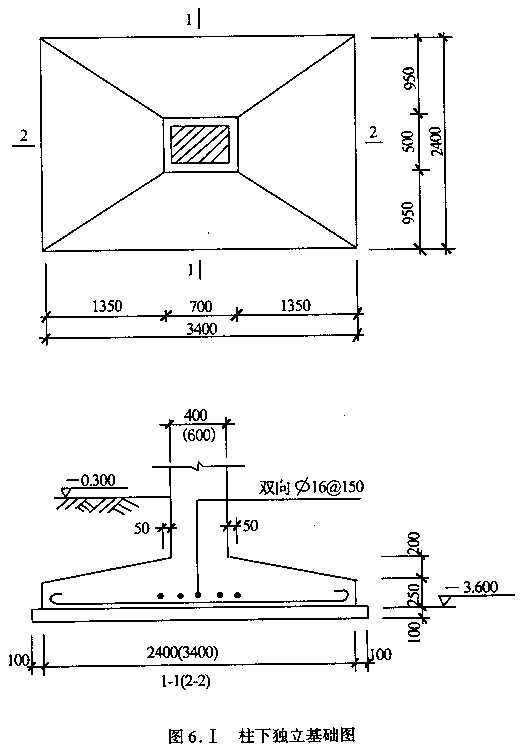

某工程柱下独立基础见图6.I,共18个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。
问题

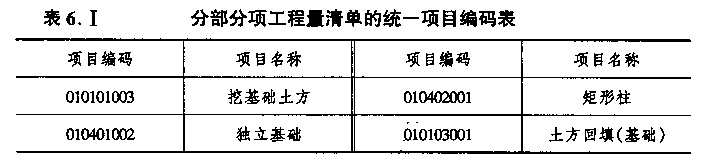

1.根据图示内容和《建设工程工程量清单计价规范》的规定,根据表6.I所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入答题纸表6.I.1"分部分项工程量清单"。有关分部分项工程量清单统一项目编码见表6.I:

2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每遗增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m。
该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底钎探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。
计算承包商挖独立基础土方的人工费、材料费、机械费合价。
3.假定管理费率为12%;利润率为7%,风险系数为1%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价。(风险费以工料机和管理费之和为基数计算)
(注:问题2、3的计算结果要带计量单位。)

Ⅱ.工业管道安装工程

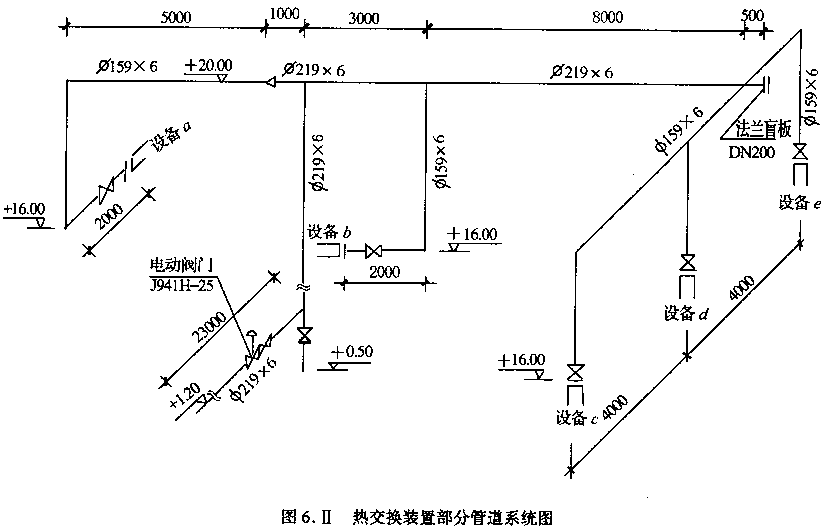

某一化工生产装置中部分热交换工艺管道系统,如图6.Ⅱ所示。
计算该管道系统工程相关费用的条件为:
分部分项工程量清单项目费用合计1770万元,其中人工费15万元。管理费、利润分别按人工费的50%、60%计。
脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费1万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。
其他项目清单费用100万元;规费80万元。
税金按3.41%计。
问题

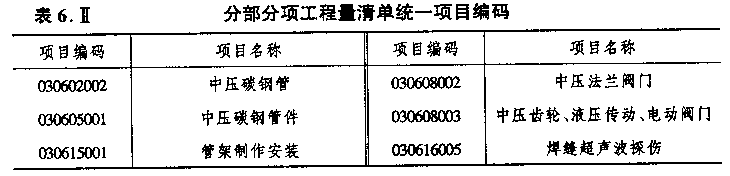

1.根据图示内容和《建设工程工程量清单计价规范》的规定,编制分部分项工程量清单(不含法兰有关分项),并将计算过程及结果填入答题纸表6.Ⅱ.1"分部分项工程量清单表"。要求编制的分部分项工程量清单统一项目编码见表6.Ⅱ:

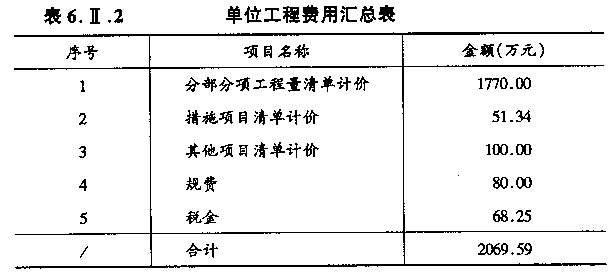

2.依据上述条件计算单位工程费用,填入答题纸表6.Ⅱ.2"单位工程费用汇总表"。并在表下面列出措施项目清单费用和税金的计算过程(计算式)。(保留两位小数)

说明:
1.某一化工厂生产装置中的部分热交换工艺管道系统如图所示,图中标注尺寸标高以m计,其他均以mm计。该管道系统工作压力为2.0MPa。
2.管道:采用20#碳钢无缝钢管,管件:弯头采用成品冲压弯头,三通、四通现场挖眼连接,异径管现场摔制。
3.阀门、法兰:所有法兰为碳钢对焊法兰;阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接;系统连接全部为电弧焊。
4.管道支架为普通支架,其中:φ219×6管支架共12处,每处25kg,φ159×6管支架共10处,每处20kg。支架手工除锈后刷防锈漆、调和漆两遍。
5.管道安装完毕做水压试验,对管道焊口按50%的比例做超声波探伤,其焊口总数为:φ19×6管道焊口12个,中159×6管道焊口24个。
6.管道安装就位后,所有管道外壁手工除锈后均刷防锈漆两遍,采用岩棉管壳(厚度为60一)做绝热层,外包铝箔保护层。
Ⅲ.电气安装工程

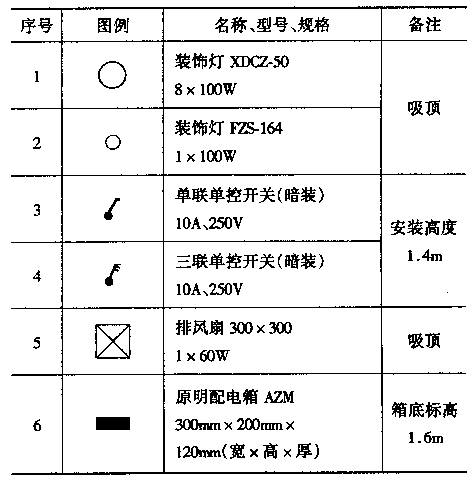

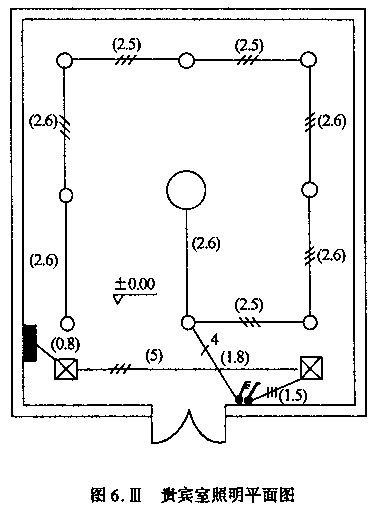

某贵宾室照明系统中一回路如图6.Ⅲ所示。

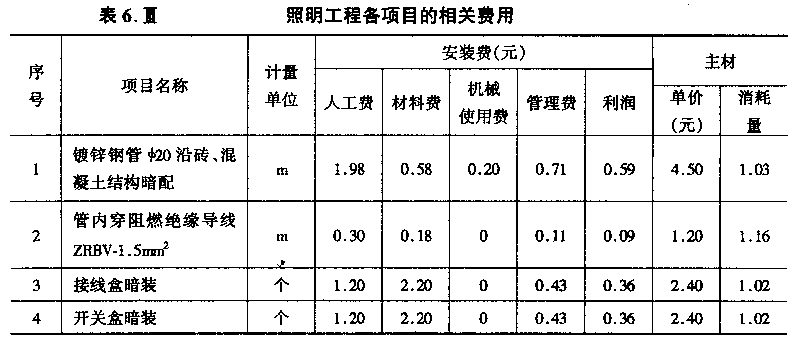

表6.Ⅲ中数据为计算该照明工程的相关费用:

问题

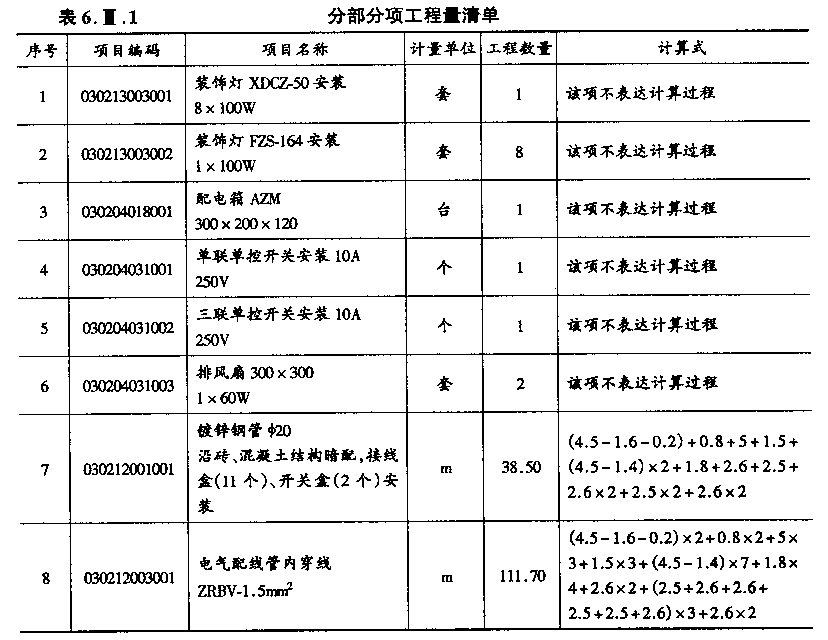

1.根据图示内容、《建设工程工程量清单计价规范》的规定及答题纸表6.Ⅲ.1给定的项目统一编码编制分部分项工程量清单,并将计算过程及结果填入答题纸表6.Ⅲ.1"分部分项工程量清单"。

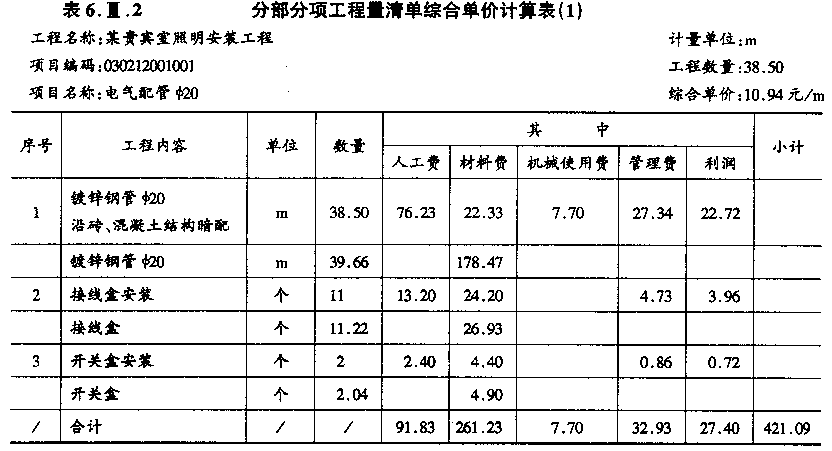

2.依据上述相关费用数据计算镀锌钢管敷设项目和管内穿线项目的工程量清单综合单价,并分别填入答题纸表6.Ⅲ.2和6.Ⅲ.3"分部分项工程量清单综合单价计算表"。

说明:
1.照明配电箱AZM电源由本层总配电箱引来,配电箱为嵌人式安装。
2.管路均为镀锌钢管伽沿墙、顶板暗配,顶管敷管标高4.50m。管内穿阻燃绝缘导线ZRBV-1.5mm
3.开关控制装饰灯FZS.164为隔-控-。
4.配管水平长度见图示括号内数字,单位为m。

正确答案:
I.土建工程

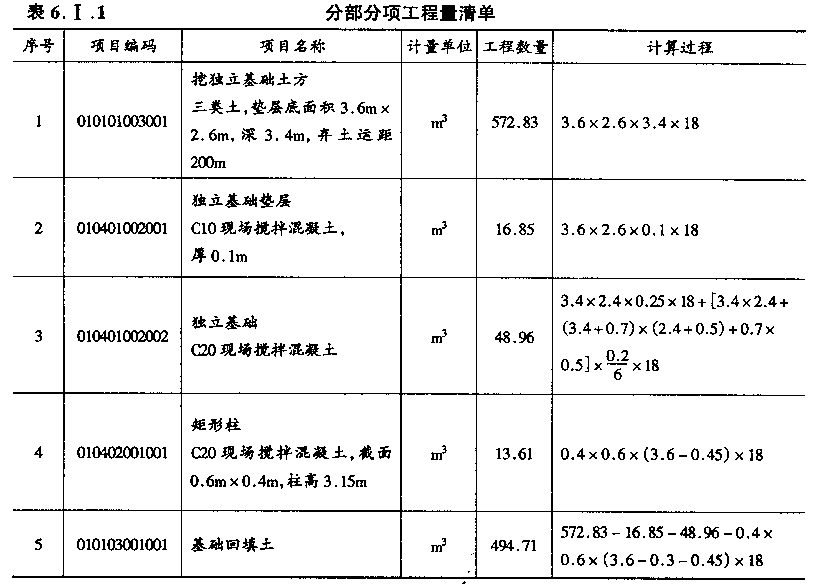

问题1

问题2
①人工挖独立柱基:
[(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×2+
②余土外运
1395.13-490=905.13(m)
③工料机合价:
1395.13×0.48×22+905.13×(0.1×22+0.069×63.81)=20709.11(元)
问题3
土方综合单价:20709.11×(1+12%)(1+7%+1%)÷572.83=43.73(元/m)
或:土方报价:20709.11×(1+12%)(1+7%+1%)=25049.74(元)
土方综合单价:25049.74÷572.83=43.73(元/m)
Ⅱ.工业管道安装工程

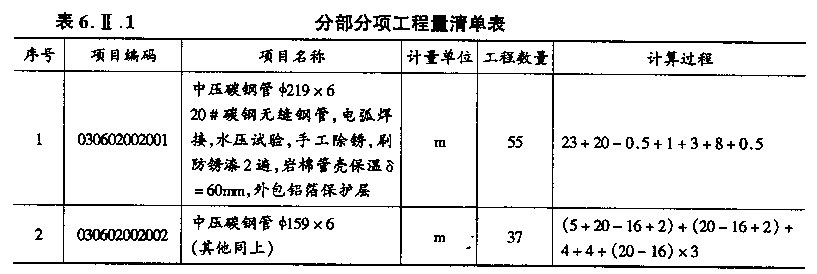

问题1

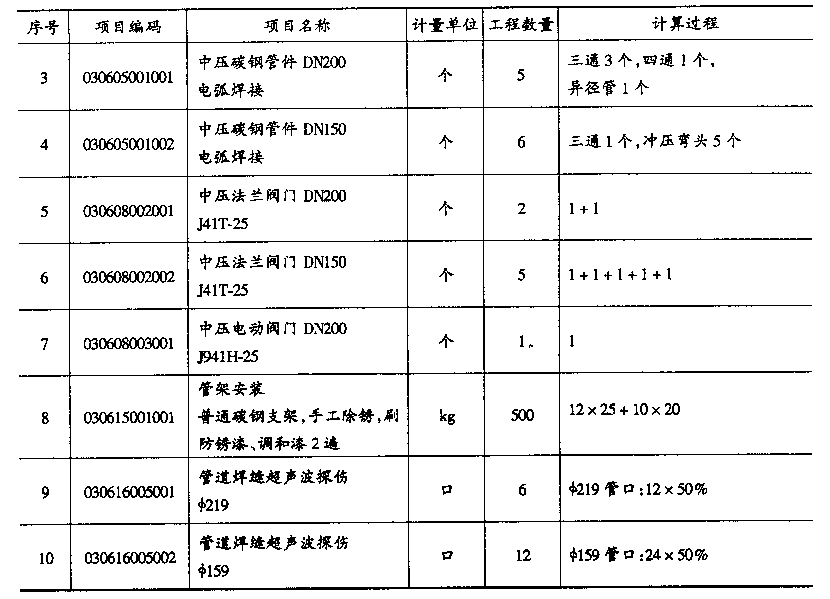

问题2

措施项目清单费用计算过程(计算式):
(1)脚手架搭拆费:15×7%+15×7%×25%×(50%+60%)=1.05+0.29=1.34(万元)
(2)大型机械进出场费:(1+3+4.9)+1×(50%+60%)=8.9+1.1=10(万元)
(3)安全、文明施工等措施项目费用:40万元
(4)措施项目清单费用合计:1.34+10+40=51.34(万元)
税金计算过程(计算式):税金=(1770+51.34+100+80)×3.41%=68.25(万元)
Ⅲ.电气安装工程
问题1

问题2

百分百考试网 考试宝典
