| 一、单项选择题 |
| 1.某受压钢筋混凝土柱,高3m,两端固定,其临界力为100kN,若将此构件改为两端铰支,则其临界力为( )kN。 |
正确答案:A 解题思路:考核的是不同制作情况下的临界力计算公式。受压杆件稳定的临界力公式 。考生要重点掌握影响临界力大小的因素,如受压杆件的材料、截面形状、长度、支承情况等。 |
|
|
| 2.混凝土保护层厚度不影响构件的( )。 |
| 正确答案:D |
3.某悬臂梁受力情况如下,其B点处的弯矩数值大小为( )。![]() |
| 正确答案:D |
| 4.如建筑物的高度相同,则其平面形式为( )时体型系数最小,随着体型系数的增加,单位面积的传热量也相应加大。 |
| 正确答案:B |
| 5.某国际土木建筑工程的工程进度款累计金额为30万,那么其合同价格至少应是( )才不算超标。 |
| 正确答案:C |
| 二、多项选择题 |
| 6.铝合金门窗安装的质量要求有( )。 |
| 正确答案:ACE 解题思路:规范规定:不得在下列墙体或部位设置脚手眼; (1)120mm厚墙、料石清水墙和独立柱; (2)过梁上与过梁呈60°角的三角形范围及过梁挣跨度1/2的高度范围内; (3)宽度小于1m的窗间墙; (4)砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内; (5)梁或梁垫下及其左右500mm范围内; (6)设计不允许设置脚手眼的部位。 |
| 7.按事故类别分类,下列属于环境事故的有( )。 |
| 正确答案:ACE |
| 8.防止大体积混凝土裂缝的措施有( )。 |
| 正确答案:ABCD |
| 9.关于建筑装饰装修对建筑结构的影响,说法正确的是( )。 |
| 正确答案:ABCD |
| 10.根据《民用建筑工程室内环境污染控制规范》中规定控制的室内环境污染物有氡(Rn-22)( )及总挥发性有机化合物(TVOC)。 |
| 正确答案:ABE |
| 三、案例分析题 |

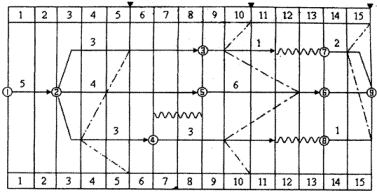

| 11.某工程的时标网络计划如图1所示。工程进展到第5、第10和第15个月底时,分包检查了工程进度,相应地绘制了三条实际进度前锋线,如图1中的点划线所示。 【问题】 1.计算第5和第10个月底的已完工作预算成本(累计值)各为多少? 2.分析第5和第10个月底的成本偏差。 3.试分析第5和第10个月底的进度偏差及进度绩效。 4.根据第5和第10个月底实际进度前锋线分析工程进度情况。 5.第15个月底检查时,工作⑦~⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么? ![]() ![]() 注:1.土中每根剪线上方数值为该项工作每月预算成本;2.图下方格内(1)栏数值为该工程预算成本累计值,(2)栏数值为该工程已完工程实际成本累计值 |

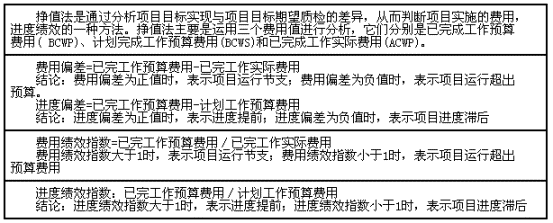

| 正确答案: 本案例重点考核的是挣值法在时标网络计划中的应用。其相关知识点详见下表: ![]() 1.第5个月底,已完工作预算成本为:20+6+4=30万元:第10个月底,已完工作预算成本为:80+6×3=98万元。 2.第5个月底的成本偏差:已完工作预算成本=已完工作实际成本-30-45=-15万元,即成本增加15万元。 第10个月底,成本偏差-98-85=13万元,即成本节约13万元。3.进度偏差分析为:进度偏差已完工作与预算成本-计划工作预算成本。 第5个月底,进度偏差-30-40=-10万元,即进度拖延10万元;进度绩效30/40=0.75,进度只完成了75%。 第10个月底,进度偏差:98-90=8万元,即进度提前8万元;进度绩效=98/90=1.09,进度提前了9%。 4.第5个月底,工程进度情况为: ②→③工作进度正常; ②→⑤工作拖延了1个月,将影响工期1个月,因为是关键工作; ②→④工作拖延了2个月,不影响工期,因为有2个月的总时差; 第10个月底,工程进度情况为: ③→⑦工作拖延1个月,因为有2个月的总时差,不影响工期; ⑤→⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作; ④→⑧工作拖延1个月,但不影响工程进度,因为有2个月的机动时间。 5.造价工程师应批准延长工期1个月;费用索赔不应批准。因为特殊恶劣的气候条件应按不可抗力处理,造成的工期拖延可以要求顺延;但不能要求赔偿经济损失。 |
