| 一、单项选择题 |
| 1.下列公路工程进度计划的主要形式中,论述正确的是( )。 |
| 正确答案:C |
|
|
| 2.属于公路工程常用的流水空间参数是( )。 |
| 正确答案:B |
| 3.属于公路工程常用的流水时间参数是( )。 |
| 正确答案:C |
| 4.路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用( )搭接类型。 |
| 正确答案:A |
| 5.管涵施工中,水泥混凝土垫层完成后,需技术间歇7d,待混凝土达到强度后才可吊装管道,应选用的搭接关系是( )。 |
| 正确答案:C |
| 二、多项选择题 |
| 6.各个施工过程的劳动量和作业量是指( )。 |
| 正确答案:ABD |
|
|
| 7.顺序作业法(也称为依次作业法)的主要特点有( )。 |
| 正确答案:ACE |
|
|
| 8.在对进度计划进行施工准备的可靠性审查时,应重点审查( )。 |
| 正确答案:BE |
|
|
| 9.在对进度计划进行工期和时间安排的合理性审查时,应重点审查( )。 |
| 正确答案:AE |
|
|
| 10.在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。 |
| 正确答案:CE |
|
|
| 三、案例分析题 |

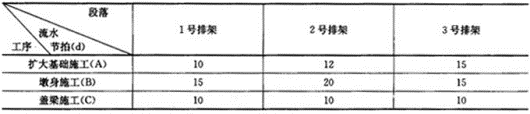

| 11.【案例1】 1.背景材料: 某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表: 注:表中排架由基础、墩身和盖梁三部分组成。根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。2.问题:(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。(2)流水作业的时间参数有哪些? |

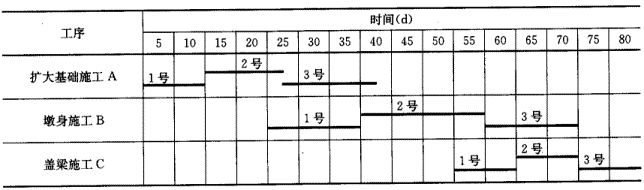

| 正确答案: 【案例1】 参考答案: (1)计算排架施工的流水工期(列出计算过程),并绘制流水横道 1)累加数列:一般按照1~3号排架的顺序施工扩大基础施工A:10,22,37墩身施工B:15,35,50盖梁施工C:10,20,30 2)错位减取大差: 3)流水工期T=(K +K +最后工序的流水节拍和+间歇和=(10+30)+(10+10+10)+10=804)绘制流水横道图 ![]() (2)流水作业的时间参数有:流水节拍、流水步距、技术间歇、组织间歇、搭接时间。 |
|
|
| 四、案例题 |
| (12-16题共用题干) |
某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下:![]() 问题: |
| 12.该网络计划的关键线路是几条( )。 |
| 13.挖3工序的总时差是( )。 |
| 14.挖3工序的自由时差是( )。 |
| 15.挖3工序的最早开始时间和最早完成时间论述正确是( )。 |
| 16.挖3工序的最迟开始时间和最迟完成时间论述正确是( )。 |
| 正确答案:12.B;13.D;14.C;15.A;16.D |
