| 一、单项选择题 |
| 1.在码头工程中应用土工织物,主要是利用其( )。 |
| 正确答案:D |

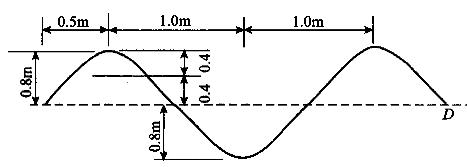

2.如下图所示,波浪的波高为( )。![]() |
| 正确答案:B |
|
|
| 3.港航工程施工总承包资质划分为( )。 |
| 正确答案:B |
|
|
| 4.疏浚工程质量检验和评定应以工程设计图和竣工水深图为依据。对局部补挖后补绘的竣工水深图,其补绘部分不应超过图幅中测区总面积的( ),超过时应对该图幅中测区进行重测,并重新绘图。 |
| 正确答案:C |
|
|
| 5.水运工程施工监理机构在施工期工作的主要内容包括( )等。 |
| 正确答案:C |
|
|
| 二、多项选择题 |
| 6.《中华人民共和国港口法》第四十五条规定:( ),由县级以上地方政府或者港口行政管理部门责令限期改正;逾期不改的,由作出限期改正决定的机关申请人民法院强制拆除违法建设的设施;可处5万元以下罚款。 |
| 正确答案:BC |
|
|
| 7.绞吸式挖泥船进入施工区就位时的安全操作,要求是( )。 |
| 正确答案:AD |
|
|
| 8.在水运工程投标过程中,投标人递交资格审查申请文件时,如( ),资格审查申请文件为无效。 |
| 正确答案:ACE |
|
|
| 9.当采用浮运拖带法进行沉箱的海上浮运时,应进行沉箱( )的验算。 |
| 正确答案:ACD |
|
|
| 10.《水运工程质量检验标准》规定,在进行分项工程的质量检验时,将检验项目分为( )。 |
| 正确答案:BDE |
| 三、案例分析题 |

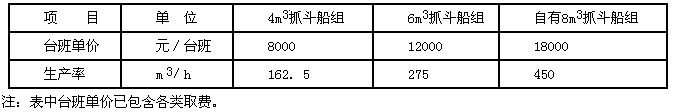

11.某公司承接了一个5000t级泊位码头的基槽开挖工程,挖泥工程量为20万m ,公司组织了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天数为45d。适宜施工的船型为抓斗式挖泥船。该公司闲置8m 抓斗式挖泥船1组,但是,调遣至该工地需增加往返调遣费共计36万元。据调查,当地也有同类型船舶2组可供选择(有关参数见下表)。![]() 问题: (1)每日按3个台班施工,挖泥船组的时间利用率为80%,各船组独立完成施工任务需多少天?(工期结果不足1天的按1天计),哪几组船能满足节点工期要求? (2)试比较在满足节点工期要求的船组中,哪个船组成本最低? (3)假定自有的8m 抓斗船组闲置1天的折旧等停置台班损失为8500元,整个调遣过程需12天,若使用本公司自有8m 抓斗船组,可减少停置费多少?(4)经公司领导与项目经理研究,并通过经济比较,决定使用本公司自有8m 抓斗船组,试从经济角度分析有哪几条理由? |
| 正确答案: (1)用自有8m /h抓斗船完成任务要:200000/(3×8×450×0.8)=23.15(24d) 租用6m /h抓斗船完成任务要:200000/(3×8×275×0.8)=37.9(38d) 租用4m /h抓斗船完成任务要:200000/(3×8×162.5×0.8)=64.1(65d) 自有8m /h抓都船和租用6m /h抓斗船能满足节点工期要求。(2)用自有8m /h抓斗船完成任务的成本:18000×3×24+360000=1656000元 租用6m /h抓斗船完成任务的成本:12000×3×38=1368000元 租用6m /h抓斗船完成任务的成本较低。(3)8500×(24+12)=306000元 可节省停置台班费306000元。 (4)虽然用自有8m /h抓斗船完成任务的成本较租用自有6方抓斗船完成任务的成本多花1656000-1368000=288000元,但公司节省的停置费为306000元,总体上是合算的;另外,公司完成的1656000元工作量可以从中提取相应的利润;再有,项目部工期仅24d,工期短,消耗少,存在着潜在的经济效益,早投产还可多创社会效益。 |
